1. Bautag Haus

18.05.2015


Fast einen Monat ist nichts passiert...aber das Warten hat jetzt zum Glück ein Ende! Yeahi!
Unser Haus ist heute morgen gegen 8 Uhr angeliefert worden und die beiden Zimmermänner haben nach dem Abladen der ganzen Balken, Gipskartonplatten, Werkzeug usw direkt mit der Arbeit angefangen :)
Unser Grundstück ist jetzt voll mit Material, das nur darauf wartet endlich verbaut zu werden.
Am Ende des Tages stehen 2 Wände und die 3.Wand ist auch schon am entstehen...
Toll zu sehen wie schnell unser Haus wächst!

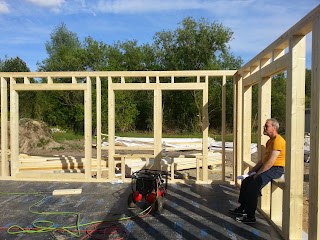

Gegen 14 Uhr


Gegen 15:30 Uhr

Gegen 16 Uhr

Gegen 17:30 Uhr




2. Bautag Haus

19.05.2015


Jetzt geht alles Schlag auf Schlag.
Als ich heut Abend auf der Baustelle ankam standen bereits fast alle Wände des EG. Zu meiner Erleichterung habe ich festgestellt, dass das Haus nun langsam wieder größer wirkt. Als wir auf der nackigen Bodenplatte standen kam es uns nämlich richtig klein vor! Aber das ist wohl normal haben wir uns sagen lassen. Ein Teil der Deckenbalken wurde auch schon gelegt. Morgen soll das Haus dann eingerüstet und von außen mit MDF verkleidet werden. Man darf gespannt sein :)





Papa sitzt auch schon im Ess-/Wohnzimmer


Blick durch die Haustür-Flurtür-Terrassentür in den Garten



Gartenansicht

Straßenansicht



3. Bautag Haus

20.05.2015


Es ist wieder viel passiert!
Das Haus ist inzwischen von außen mit MDF Platten verkleidet und Fenster- und Türausschnitte sind bereits vorhanden. Die Balken der Zwischendecke und der Stahlträger im Wohnbereich liegen, sodass ab morgen die Decke drauf kommen kann.







4. Bautag Haus

21.05.2015


Von außen denkt man heute, dass sich gar nichts getan hat, aber wenn man ins Haus geht merkt man sofort was heute gemacht wurde...Das Tageslicht fehlt - das Haus wurde oben mit OSB Platten zu gemacht! Das heißt es geht jetzt an den Dachstuhl...







5. Bautag Haus

26.05.2015


Das lange Pfingstwochenende ist endlich vorbei und auf der Baustelle passiert wieder was!
Heute wurden die beiden Giebel aufgestellt. Bis Freitag wollen sie mit dem Dachstuhl fertig sein, damit wir dann am Wochenende den Spitzboden mit OSB auslegen können.
Außerdem wurden heute unsere Fenster und die Latten für die Verschalung geliefert.










6. Bautag Haus

27.05.2015


Es gibt mal wieder viel Neues zu entdecken :)
Die Gaube steht, die Stütze für die Terrassenüberdachung liegt bereits zusammengebaut auf dem Boden, uuuuund man kann im OG nun schon die Räume erahnen.
Wir haben heute den Bauleiter kennen gelernt und mit ihm den Bauablauf besprochen.
Morgen früh kommt dann ein Kran, der den Schornstein ins Haus einfliegen lässt und die noch fehlen Balken aufs Dach hebt, damit die beiden Zimmermänner nicht so viel schleppen müssen.






Der Ausschnitt für den Schornstein ist schon vorhanden




7. Bautag Haus

28.05.2015


Heute kommt der Schornstein geflogen und am Dachstuhl wird eifrig weiter gearbeitet.










8. Bautag Haus

29.05.2015


Gestern ist der Großteil der Dachkonstruktion fertig geworden, sodass heute nur noch das Vordach und die Gaube gemacht werden. Nächste Woche kann das Dach dann gedeckt werden!







Kein Hausbautag aber ein Arbeitseinsatz für uns und unsere lieben Helfer

30.05.2015


Heute ist der Tag an dem das erste mal Eigenleistung gefragt ist...
Dieses Wochenende soll der Spitzboden mit OSB ausgelegt werden, damit er später einmal als Stauraum genutzt werden kann. Jetzt ist der beste Zeitpunkt, weil das Dach noch offen ist (man also noch stehen kann) und weil die Rohre der Belüftungsanlage noch nicht drin sind und das die ganze Sache für uns erheblich vereinfacht! Danke an der Stelle an unsere lieben Helferlein...ohne euch hätten wir das sicher nicht an einem Tag geschafft.
